Rénovation
des contre-allées de l'Avenue
Le projet de rénovation
des contre-allées (réfection des chaussées, aménagement
du stationnement, replantation complète des alignements extérieurs)
a été décidé par la DRAC le 4 juin 2010, après
plusieurs années de concertation avec la municipalité et les associations.
Il était prévu que les travaux commencent en septembre 2010
et les budgets étaient assurés pour la première tranche
de travaux (coté Est). La Communauté d'agglomération GPSO,
qui souhaitait aménager le système d'assainissement de l'avenue,
avait planifié et budgété ces travaux pour 2011, en coordination
avec les travaux de la DRAC.
Suite au jugement en référé du
23 août 2010 sur le recours déposé par 2 particuliers, la
DRAC a suspendu tous les travaux jusqu'au jugement sur le fond.
Le calendrier est donc repoussé "sine die".
Les travaux de modernisation du collecteur par GPSO, prévus initialement en 2011, seront néanmoins réalisés mais ont été repoussés à 2012.
Le projet de la DRAC, suspendu par décision judiciaire, est décrit ci-dessous. Les travaux d'assainissement menés par GPSO sont expliqués ensuite ci-dessous.
Le projet de la DRAC:
L'étude
préalable de
juillet 2007 concernant l'aménagement et la réfection des contre-allées
a été présentée par l'Architecte en Chef, M. Lefèvre,
au Comité de Pilotage du 3 octobre 2007 et approuvée par la DRAC
le 17 novembre 2007.
Le coût total (pour les deux contre-allées) était estimé
en 2007 à plus de 7 m€.
Plusieurs réunions ont eu lieu depuis entre la DRAC et les collectivités
territoriales (Ville de Meudon et GPSO) pour répartir le financement.
En effet les travaux d'assainissement retenus (chemisage et remplacement partiel
du collecteur principal dans la contre-allée Ouest et création
de réservoir-tampons traversés par le collecteur en aval de l'avenue
M. Berthelot) et la rénovation de l'éclairage sont en partie financés
par les collectivités territoriales. En
parallèle, plusieurs réunions de concertation avec l'Architecte
en Chef ont eu lieu avec les associations (l'AAAC et le CSSM) pour finaliser
le projet et notamment pour étudier sur le terrain (réunion du
18/5/2009) la replantation de nouveaux arbres dans les alignements extérieurs.
Mais ce projet de replantation mis au point et approuvé par les deux
associations n'a pas été finalement retenu par la DRAC.
Le Projet Architectural et Technique (projet finalisé ou dossier de consultation des entreprises),présenté par la DRAC le 2 juillet 2009, a fait l'objet de la décision de travaux du 4 juin 2010:

Etude préalable d'aménagement des contre-allées
(Cté de Pilotage du 3.10.2007)
cliquez sur le plan pour l'agrandir
Comme
dans l'étude préalable il est prévu 92 places de stationnement
au lieu des 100 convenues dans le Protocole d'accord de juillet 2003.
La rénovation du système d'assainissement de l'avenue du Château

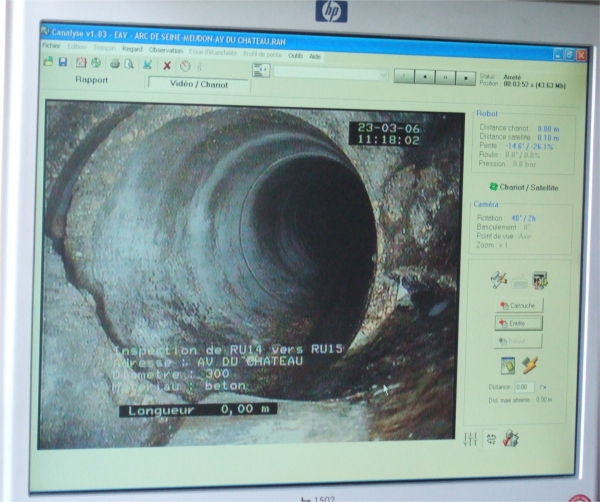

Le collecteur principal de l'avenue, installé en 1974, est situé sous la contre-allée Ouest. Il collecte les eaux pluviales des deux contre-allées (par un réseau de collecteurs secondaires qui traversent l'avenue), les eaux domestiques et pluviales venant des collecteurs de l'avenue Marcellin Berthelot et de la rue de l'Abbaye et des propriétés riveraines coté Ouest.
GPSO, la communauté d'agglomération responsable de ce réseau, estime nécessaire de faire certaines réparations sur ce collecteur et surtout de créer un stockage tampon, pour éviter l'engorgement des eaux pluviales à la jonction avec le collecteur de la route des Gardes, lors de très fortes pluies. GPSO a donc décidé de rénover ce collecteur par chemisage du collecteur existant dans la partie haute (au dessus de l'avenue Marcellin Berthelot) et par remplacement complet dans la partie basse. Dans cette partie de l'avenue, le collecteur sera constitué d'une succession de cylindres de 2 m de diamètre raccordés par des tuyaux de 30cm de diamètre. Ces cylindres constitueront ainsi des stockages tampons d'une capacité totale de 450 m3.Ces travaux, qui entraineront une tranchée importante dans la contre-allée Ouest, avaient été initialement planifiés en concertation avec la DRAC pour être immédiatement suivis de la réfection de la contre-allée, de l'abattage et de la replantation des arbres de l'alignement extérieur Ouest. Les travaux de GPSO seront exécutés mais ont été repoussés à 2012. La suite est suspendue sine die du fait du jugement en référé du 23 août 2010.
